Zahájení stavby kanalizace ve Vítkovské ulici
V pondělí 3. května 2021 budou zahájeny práce na výstavbě nové splaškové
kanalizace ve Vítkovské ulici. Stavební práce s sebou nesou nezbytná omezení
provozu. Z důvodu zajištění objízdných tras budou práce probíhat po etapách a
právě 3. května budou zahájeny práce na první etapě – úsek slepé ulice na úrovni
odbočky ke škole a Benteleru po odbočku do ul. Sportovní. Seznam etap s
předpokládaným harmonogramem a objízdnými trasami si můžete prohlédnout pod
tímto článkem.
Zakázku na realizaci akce ve výběrovém řízení získala společnost
1.jizerskohorská stavební společnost, s.r.o., která nabídla nejnižší cenu – 15,9
mil. Kč, což bylo o více než 20 % méně oproti projekční ceně. Na akci máme
příslib dotace od Státního fondu životního prostředí ČR s předpokládanou výší
více než 10 mil. Kč.
Předpokládaný termín ukončení poslední etapy je konec letošního roku, kdy bude
Vítkovská ulice provizorně zprovozněna přes zimní období. V příštím roce bude na
kanalizaci navazovat výstavba nového chodníku podél komunikace. Chodník povede
po levé straně v délce 890 metrů. Součástí bude také realizace dvou nástupišť
autobusových zastávek a nové veřejné osvětlení. Následně Liberecký kraj, jako
vlastník Vítkovské ulice - komunikace č. III/272/51, provede její celkovou
rekonstrukci. Tím bude akce ukončena. Termín skončení všech prací předpokládáme
nejpozději koncem příštího roku.
O případných změnách termínů a souvisejících omezeních budeme průběžně
informovat na webu města v sekci „Fórum“.
Děkujeme za pochopení nutných omezení.
Chrastava dne 22.4.2021
Mgr. Jakub Dvořák, vedoucí ORM

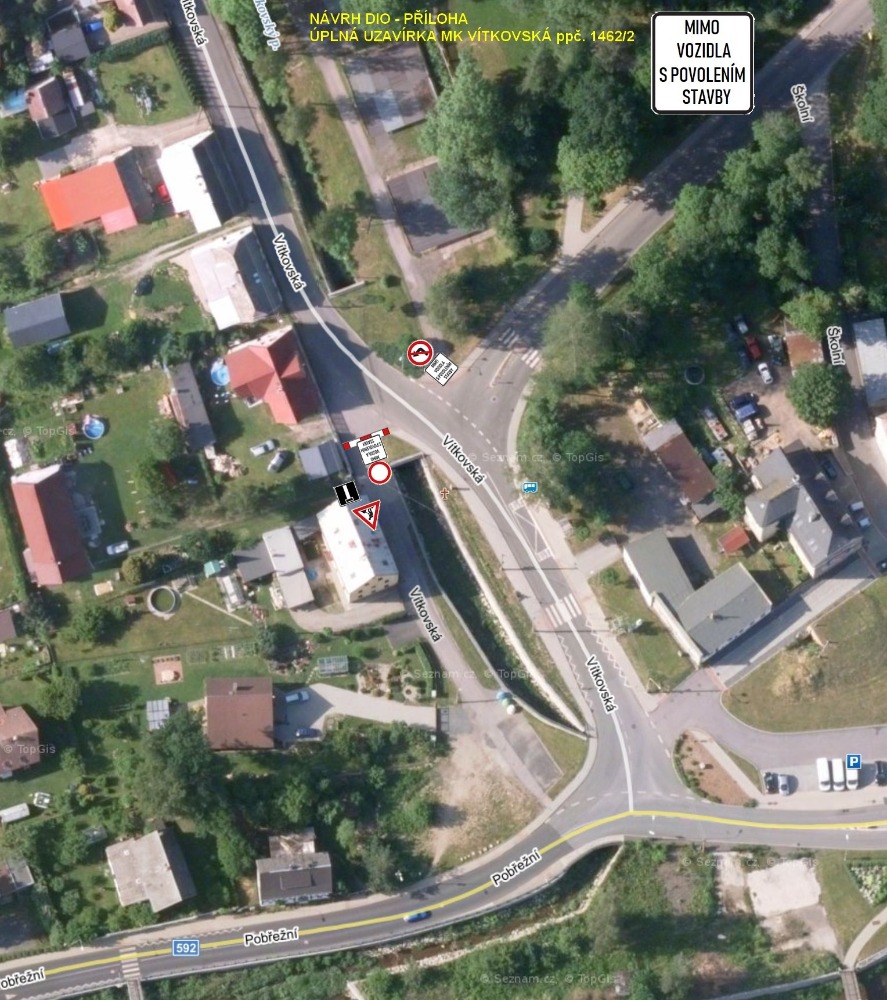

Harmonogram - uzavírky - Vítkovská

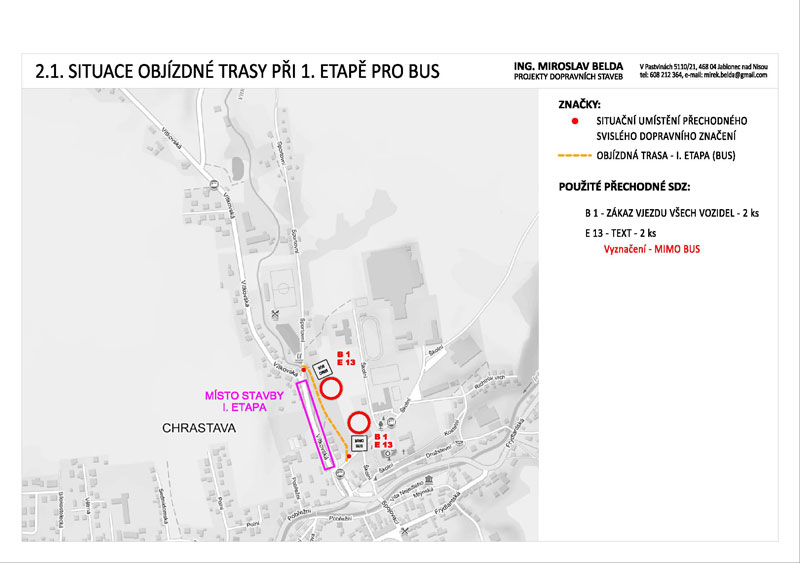

Podrobná situace jednotlivých etap:
